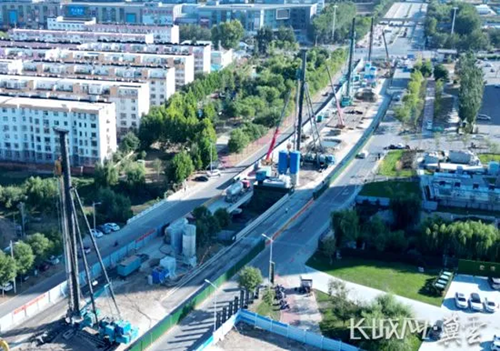

三河市燕郊地區是北三縣與北京連接的橋頭堡,是承接北京非首都功能疏解的重要陣地。燕郊支線作為南水北調廊坊市“北三縣” 供水工程重要組成部分,承擔著向三河市燕郊地區近100萬居民的供水任務。穿越102國道和東環路段是燕郊支線重要的節點工程(全長1.2公里),此段緊鄰燕郊東永旺商圈,東環路兩側商場、小區林立,是燕郊最重要交通地段之一,路面人流、車流密集,地下管網縱橫交錯、紛繁復雜,且是北三縣整體工程里連續頂管施工工藝最長的地段。此外,輸水管線和分水管線需同步施工,作業范圍廣、設計參數高、施工要求嚴、技術難度大,給交通疏導、施工組織和施工安全帶來巨大挑戰和現實考驗。打通此處工程燕郊支線基本實現全線貫通。
面對復雜的施工環境和異常艱巨的施工任務,為保障工程安全、平穩、優質、高效建設,南水北調廊坊市“北三縣”供水工程項目建設管理部(以下簡稱北三縣建管部)從前期準備到進場施工精心謀劃、全面部署,圍繞工作目標綜合協調、強力調度,實現了工程建設的強勢開局、平穩有序、快速推進。
針對此段工程地處城區重要地段、地下管網情況復雜的實際情況,北三縣建管部協調燕郊高新區市政管理局、百川燃氣公司等相關產權單位,歷經4個月時間,召開10余次現場會議深入溝通對接,對穿越范圍內地下燃氣、通訊、國防光纜專項設施全面細致排查,確保無遺漏、無差錯。鑒于多數地下管線年代久遠,走向和埋深不明,8次組織設計單位測繪部門和專業管線探測單位運用科技手段精準探測,使穿越范圍內地下管線情況清晰、數據準確。據此,組織設計單位變更調整了穿越段設計方案,為頂管作業安全提供了有效支撐。
在完成前期大量復雜艱巨的準備工作后,利用2個多月時間多次協調國家高新區管委會及所屬街道辦事處、相關部門和市直有關單位,組織各專項設施權屬單位,通過徒步踏勘、現場會、工序工期優化討論會等形式,對整體施工方案和交通導行方案進行反復論證。特別是燕郊高新區管委會主任、分管副主任分別深入現場,就施工工期及交通疏導方案進行現場研究,不斷優化調整,報請三河市委、市政府主要領導審閱通過。在此基礎上,建管部協調三河市水務局及相關單位,組織各參建單位多次召開工作落實部署會,進一步細化目標任務、明確時限、壓實責任、強化措施,并嚴格按方案實施,確保國慶節前實現了全面進場施工。
為實現整體工程保進度、保安全、保質量、保秩序的目標,建管部在組織施工單位、監理單位全面加強工程質量安全管理的同時,積極協調三河市政府及相關部門依托行政力量加強工程全過程監管。國慶節期間建管部與三河市水務局聯合建立了巡查督導工作機制,每天由雙方一名主管副職帶隊進行聯崗聯勤,同時抽調技術專家等組成工作專班,組織監理單位每天現場檢查,發現問題立即整改。
下一步,河北水務有限公司北三縣建管部將在現有工作的基礎上,抓住剩余的施工黃金期,堅守底線保安全,強化監管保質量,做好穩控保秩序,優化工序保工期,有效組織保進度,全力推進工程建設,確保早日完成工程建設任務。
